建築ができるまで
建築工事がどのように進んでいくのか、現在工事中の木造平屋の店舗を実例に工事の様子を紹介したいと思います。

工事の進捗に合わせて更新できればと思います!

店舗などクライアントの意向によってやらないこともあります。

今回は行わなかったので、代わりに過去の記事を紹介します。

 ・福昌寺客殿
 仏式(天台宗)で行いました。起工式ということもあります。仏壇風の祭壇に香炉や仏具を据え、仏前で日頃のご縁への感謝を表しつつ、工事安全と完成後の安寧、先祖・縁者の加護を誓います

 ・澁川クリニック
 神式で行いました。敷地の四隅に竹を立て、しめ縄で祭壇を囲い、米・酒・塩・海の幸・山の幸の五種の供物を捧げます。八百万の神々に対して土地を鎮め、工事中の安全と家屋の繁栄を祈願します。

地縄を張り建物の位置や水平方向を確定させます。
場合によって地盤改良などをこのタイミングで行います。基礎をつくるため根切り工事で所定の深さまで掘り、地業工事で地盤面を固め、不同沈下を防ぎます。配筋工事を行い、コンクリートを打設すると基礎工事の完成です。

基礎の立上りが出来てきました!
全体の間取りが可視化され、人の動きなど空間イメージが湧いてくるのではないでしょうか。
写真は、立上り部分のコンクリートを打設した後に、精度の高い水平を出すためレベリング材を流してもらっている様子です。

基礎工事が完成したら、建方(たてかた)工事に入ります。土台を敷き、柱・梁を組み棟上げます。上棟式を行う場合はこのタイミングで行います。また上棟式の前後に屋根工事を行うことが多いです。
 ・福昌寺上棟式

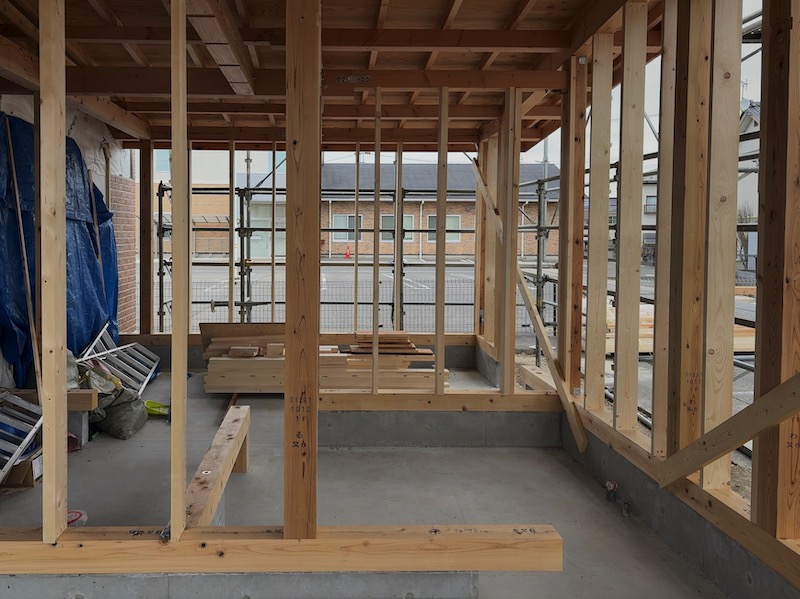

木の柱・梁が組みあがり建物の“骨格”がいよいよ姿を見せました。

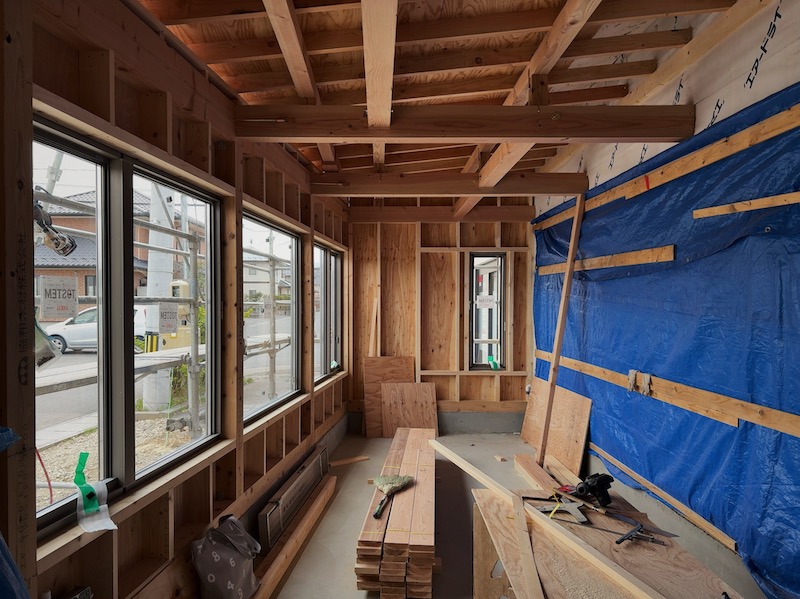

柱や梁が組み上がるこの段階は、建物の「骨格」が現れ、空間のスケール感が一気に見えてくる瞬間でもあります。

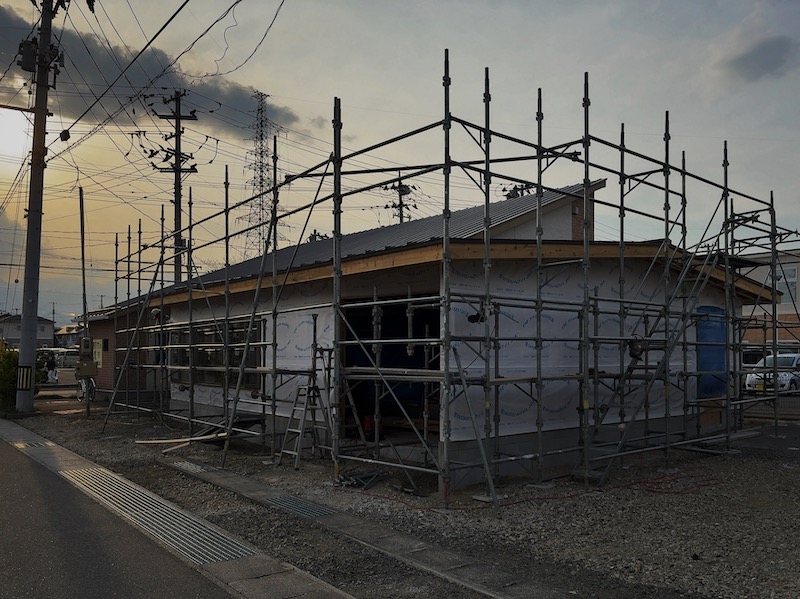

建て方が終わると外壁に下地の面材を取付けサッシを設置していきます。ここまでくると、室内外のつながりや自然光の入り方、その”陰影”が実感できるようになります。

水平に連なる窓が、待合室にやわらかな陽ざしを届けてくれます。
ここからは、既存部分の改修も並行して進んでいきます。写真右手は既存部ですので、ブルーシートで養生をしています。

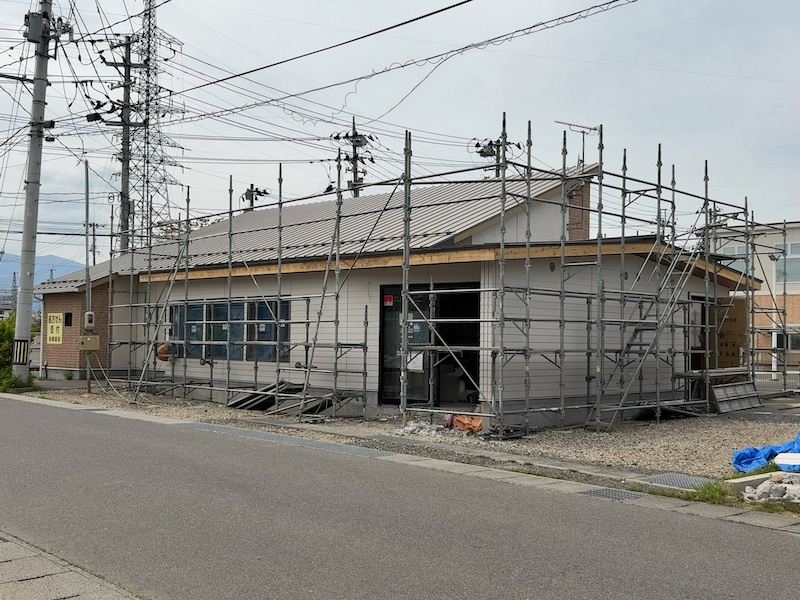

サッシ工事と並行して壁の通気工事を行い、外壁下地を入れ、外壁仕上げ材を施工していきます。徐々にその姿が街並みに現れてきます。

内部では壁や天井に断熱を入れていきます。
また、既存部は店舗を営業しながら改修工事を進めているため、適宜養生をしながら進行しています。工事中でもお客様の安全、お店の営業に支障がないよう配慮をしながら進めています。

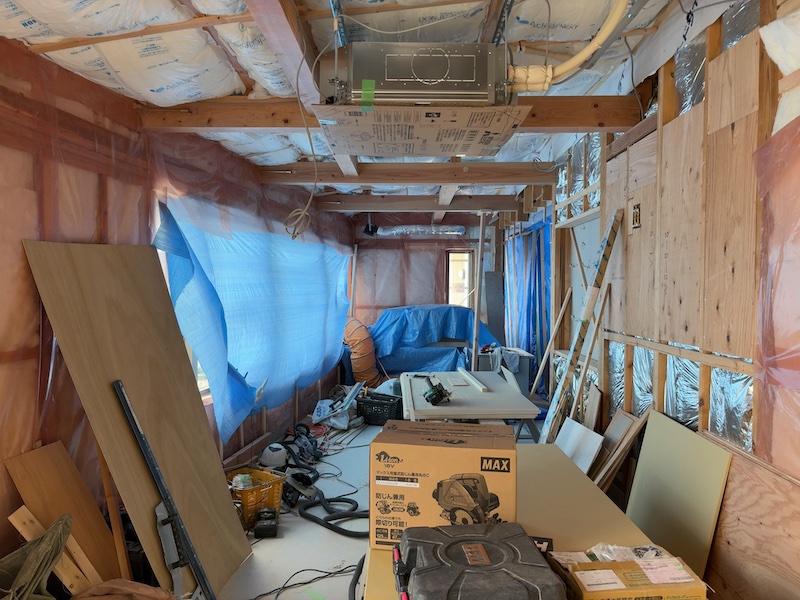

内装の下地工事が進み、天井や壁の裏側に、設備機器や配線、配管が納まっていきます。完成すれば見えなくなる場所ですが、室内の快適さや安全性を支える、大切な部分です。
テレビや手すりなど壁に重量のある物を設置する場合は、この時期に補強下地をいれます。

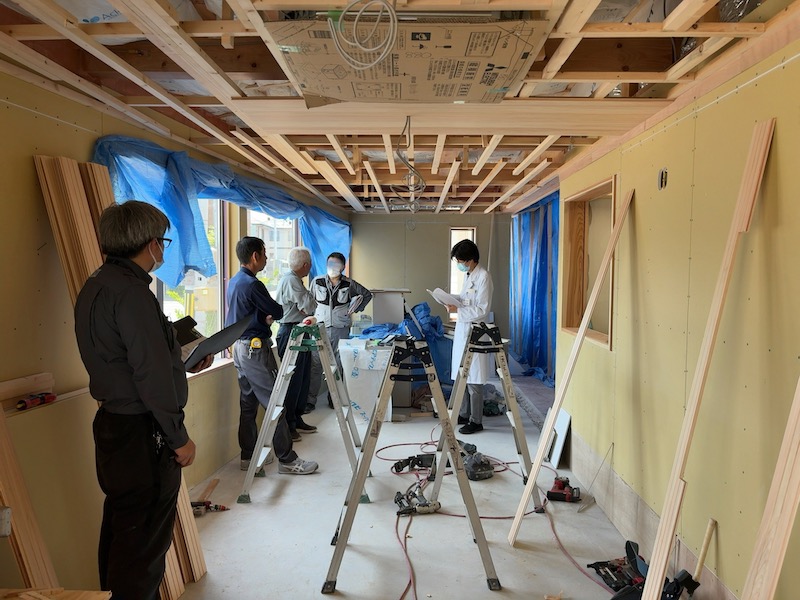

施工図と現場の状況を照らし合わせながら、細かな納まりを一つひとつ確認し、設計の意図と違うところはその場で調整をお願いしています。

外装工事が一通り完了し、足場解体前に外観検査を実施します。
特に増築部分では、既存建物との取り合いを重点的に確認しています。

内装は下地工事がさらに進み、扉の枠工事も始まりました。
これくらいのタイミングでスイッチやコンセント位置の最終確認をすることが多いです。


足場が外れ、建物の外観が姿を現しました。
斜め向かいにある小児科クリニックからの見え方も、現地で確認しています。

今回は天井を先行し、後から壁をつくり、最後に床を仕上げる段取りで施工しました。
ここまでくると施主定例も引渡しの調整など限られてきます。

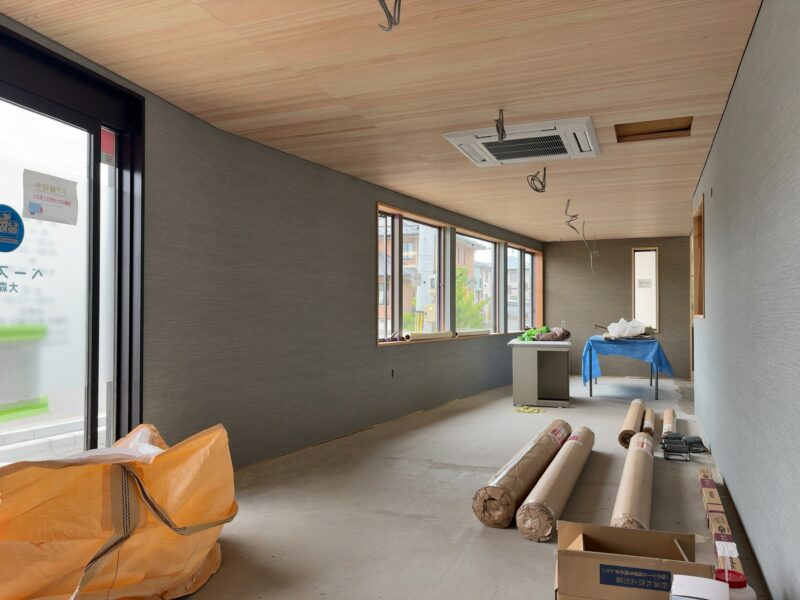

写真は、天井・壁の仕上げが終わり、これから床仕上げをするところです。手前のロールが塩ビシート。

エアコンや吊り棚は既存からの移設です。

既存天井の取合い
既存の下がり壁と増築部の天井との取り合いには、木製の見切り材を設けて納まりを整理しています。増築側の天井は目透かし天井とし、壁際に影を落とすことで、空間を引き締めています。

新しく扉を設置するために壁を撤去した箇所の床は、既存部分と違和感が出ないよう、近似色の仕上げ材を選定しています(同じ製品は廃盤となっていることが多いため)。



最後に外構工事をやり、施主検査を行い、引渡しとなります。
